江苏绿环检测技术有限公司,是一家专注于防渗膜渗漏破损探测的科技型公司,欢迎您关注我站!
江苏绿环检测技术有限公司

专注于防渗膜渗漏破损探测

董经理:17625227544
黄经理:18505167516
页面位置页面位置:首页 > 新闻资讯 > 行业知识

新闻资讯

联系方式

  • 董工: 17625227544
  • 黄工: 18505167516
  • 邮箱:lhjcma@163.com
  • 地址:江苏省徐州市鼓楼区复兴北路27号
在线咨询

政策应对|中高风险垃圾填埋场要4·30日 报送冲刺工作要点解析

来源:绿环检测浏览:0时间:2026-04-28 15:44:29

1

一、立即启动:72 小时应急管控(防事故、保稳定)

核心目标:

根据环境生态部联合四部委下发的通知请按照《生活垃圾填埋场环境污染隐患排查治理工作方案》(环固体[2025]44)及指南要求做好相关工作,于2026430日前将本省生活垃圾填埋场风险评估及“一场一策”治理方案编制情况报送住房城乡建设部城市建设司,抄送生态环境部固体废物与化学品司。

4 月 30 日方案报送截止前,坚决杜绝渗漏、垮塌、滑坡、臭气扰民、地下水异常超标等突发环境事件,确保现场安全稳定、不被通报、不被约谈、不被升级管控。


1、高风险场(红色预警):停产限产、严防死守

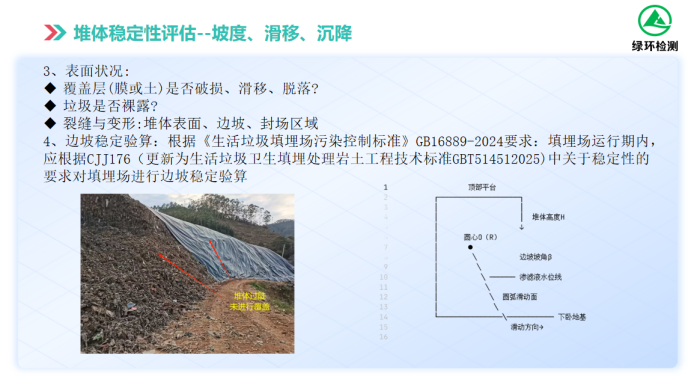

a、堆体/ 坝体

立即停止高位填埋、高边坡堆载作业,对不稳定边坡进行覆膜压实、削坡减载、临时支护,在关键部位布设位移、沉降、渗压观测点,实行24 小时专人巡查、台账记录,严防滑坡、溃坝风险。

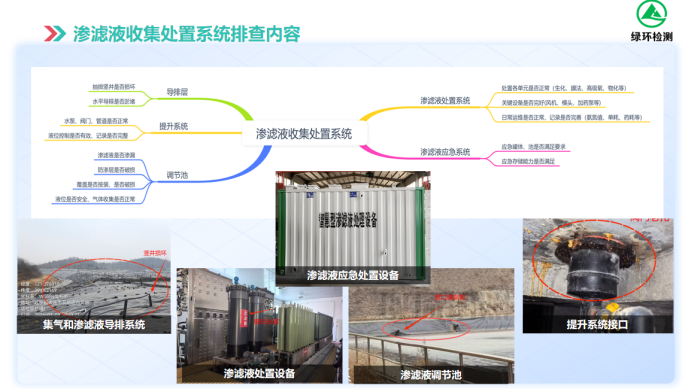

b、渗滤液

处理设施满负荷运行,应急池全部腾空备用,水量超荷时立即启动罐车外运应急处置,坚决杜绝溢流、漫坝、直排。设施故障必须立即抢修,无法自修则委托专业单位应急处置。


c、防渗与地下水

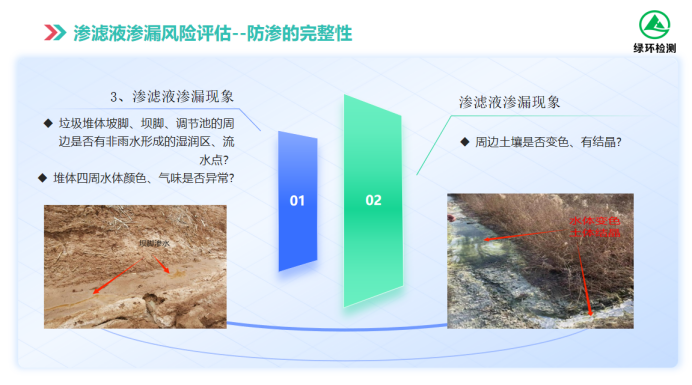

对疑似破损区域、膜老化开裂处立即临时覆膜、补膜、铺膜,最大限度阻断雨水入渗、减少渗滤液产生。



同步启动地下水加密监测(每两日1 次),重点监控COD、氨氮、氯化物等特征因子,一旦出现持续超标,立即溯源并采取控污、截污、堵污措施。

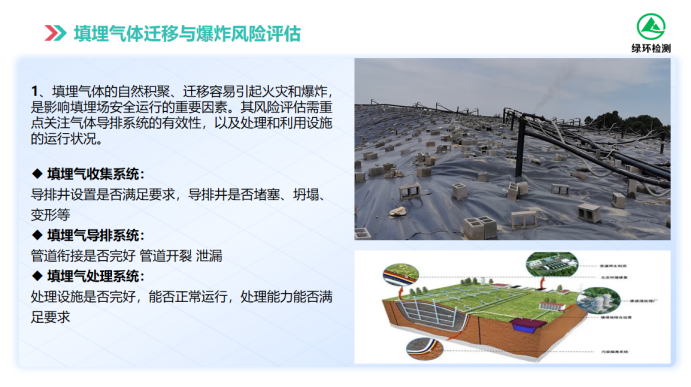

d、填埋气体

强化导排、燃烧、火炬运行,甲烷浓度严格控制在1.25% 以下,库区范围内严禁明火、严禁违规作业、严防爆炸及火灾事故。



2. 中风险场(黄色预警):强化运维、消除显性隐患

a、雨污分流

立即全面疏通截洪沟、排水沟、溢洪道,修补破损覆膜,修复锚固沟,确保雨水完全外排、不进库区、不与渗滤液混流,从源头降低渗滤液处理压力。


b、设施维保

全面检修渗滤液处理系统、填埋气收集系统、泵阀管道、曝气设备等,确保处理效率、收集效率不低于设计值的70%,杜绝带病运行。


c、监测加密

地下水、废气、渗滤液监测频次加密至每周2~3 次,数据异常必须第一时间分析、处置、上报,防止污染扩大、风险升级。

二、方案冲刺:“一场一策” 编制(4 月 20 日前必须定稿)

核心要求:

方案必须数据详实、风险识别精准、治理措施可行、工期明确、资金落实,严格符合《生活垃圾填埋场污染控制标准》(GB 16889-2024)及省级、市级技术指南要求,一次通过、不返工、不退回。

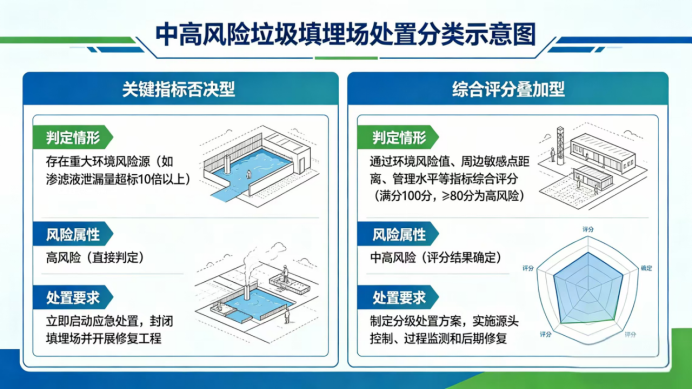

1. 方案核心:必须精准区分两类中高风险情形

1)因关键指标被判定为中 / 高风险(硬伤型)

典型两项关键因素:坝体稳定问题+ 地下水污染问题

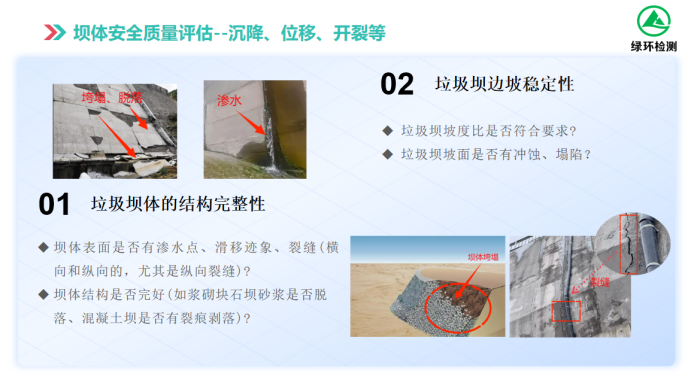

坝体滑移、沉降超标、边坡过陡、堆体失稳

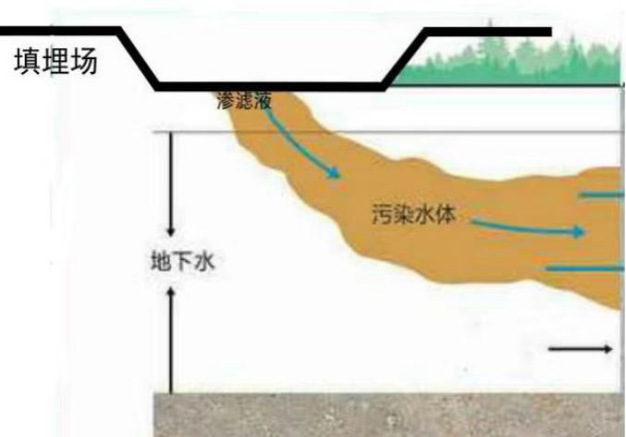

地下水特征污染物持续超标、污染羽明显扩散

这类属于结构性、本质性风险,无法靠临时整改降低风险等级。

必须:

充分论证风险来源、危害程度、发展趋势

委托专业技术单位、勘察设计单位现场勘察、检测分析

编制专业、规范、可评审的“一场一策”

明确工程措施:坝体加固、削坡、抗滑桩、挡土墙、垂直防渗、帷幕灌浆、地下水控污治理、污染溯源修复等

结论:必须靠专业机构出方案,不能临时整改降等级。

2)因综合评分被判定为中 / 高风险(综合型)

如:雨污分流不完善、覆膜破损、运维不规范、监测不到位、台账缺失、渗滤液处理波动等多项问题叠加导致总分超标。

这类风险不属于重大结构性硬伤,可以通过:

立即补短板

覆膜修补、沟渠疏通

运维强化、监测加密

台账完善、现场规范化

短期管控到位

实现立整立改、快速见效,在报送前将现场状况显著改善,争取在复核或动态调整中降级为低风险。

也就是常说的:

“综合分高风险可以临时抱佛脚,关键指标高风险只能老老实实做工程方案。”


2. 方案必备核心模块(缺一不可)

a、基础信息与风险评估

完整“一场一档”:建设、运行、防渗、渗滤液、填埋气、监测、地质、水文资料。

风险定级必须明确依据:

坝体稳定问题、地下水污染问题、渗滤液风险、雨污分流缺陷等,逐项列明、数据支撑。

附现状图、无人机航拍、隐患点照片、对比图。

b、存在问题清单(台账化)

防渗系统、坝体稳定、渗滤液、填埋气、雨污分流、地下水、土壤、监测、运维、台账等问题全部列表,附历次督察、检查、通报问题及整改进展。

c、分类治理措施(核心章节)

高风险(坝体+ 地下水双硬伤):

优先实施坝体加固、削坡减载、抗滑治理、垂直防渗帷幕、地下水控污截污、封场覆盖系统等工程措施。

中风险(综合评分型):

以雨污分流改造、覆膜修复、渗滤液提标、气体收集完善、监测规范化、运维提升为主,立行立改。

必须明确:工艺选型(HDPE 膜、灌浆、生化 + 膜、挡土墙等)、工程量、材料标准、施工周期。

d、实施计划与工期

明确:准备— 勘察 — 设计 — 施工 — 调试 — 验收全过程节点,责任到人。

e、投资估算与资金来源

分项列出工程费、设备费、勘察设计、监理、监测、预备费。

必须附资金承诺函(财政/ 自筹 / 专项债),无资金承诺一律不予通过。

f、保障措施与应急预案

渗滤液泄漏、坝体滑坡、填埋气爆炸、雨季防汛应急处置流程、物资、队伍、联络机制。

3. 编制提速技巧

立即委托有填埋场业绩的第三方专业机构驻场编制

复用环评、验收、监测、督察台账,避免重复工作

4 月 25 日前完成专家内审,根据意见修改,提高通过率


三、报送闭环(4 月 26—29 日)

内部三级审核:运营单位→ 主管部门 → 技术专家

系统填报:上传盖章PDF、附件齐全

纸质版规范装订、盖章、骑缝章

报送后务必确认受理、留存回执,避免漏报、误报

四、常见被退回雷区

❌ 风险评估模糊,无数据、无依据

❌ 治理措施空洞、不可落地

❌ 无资金承诺或资金未落实

❌ 工期不合理、无节点

❌ 附件缺失:航拍、监测、资质、承诺函

五、核心总结(可直接用)

关键指标风险(坝体+ 地下水):

属于硬伤,不能临时整改降级,必须委托专业机构编制规范“一场一策”,靠工程治理解决。

综合评分风险:

属于管理短板,可立整立改、快速降风险等级,即临时抱佛脚” 有效。

统一要求:

4 月 30 日前必须交出

数据准、措施实、资金落、工期明、可落地、能通过的“一场一策”。


信息来源:生态环境部网站及绿环检测评估总结






相关产品推荐
